12/29 未施工

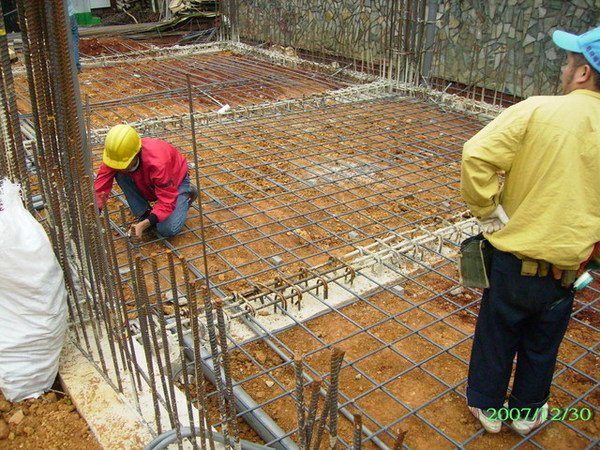

12/30 電信、電力及污水自來水配管;一樓底板鋼筋綁紮;水溝及圍牆鋼筋綁紮

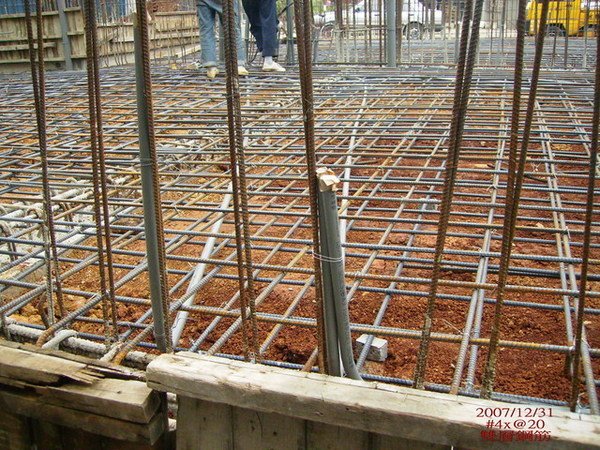

12/31 給水管及電力配管;一樓版四周組模
1/1 接地線熱熔銜接;一樓版筋水平調整;集水坑頂板鋼筋綁紮;地樑混凝土接合面吹清處理
1/2 一樓版及水溝底混凝土灌置
1/3 一樓版及水溝底澆水養生
1/4 一樓版拆模;圍牆及水溝組模;後方土地地主整地\n
