12/22 笩基內部回填土方輾壓機夯實;FRP污水處理槽運入2ST;A2戶FRP污水處理槽定位;後院雨水溝挖土
12/23 雨天未施工
12/24 雨天未施工
12/25 因昨日下雨本日待土地較乾再施工

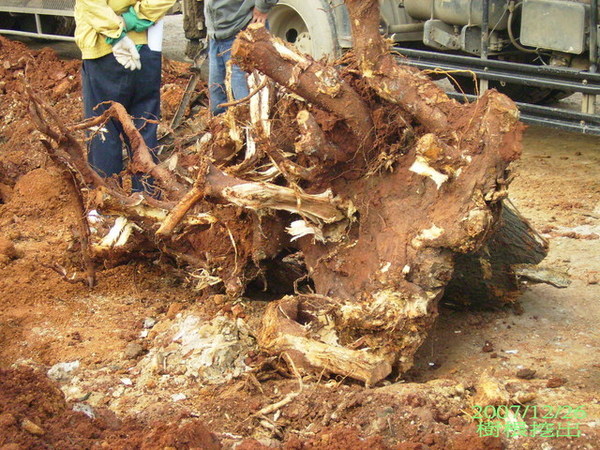

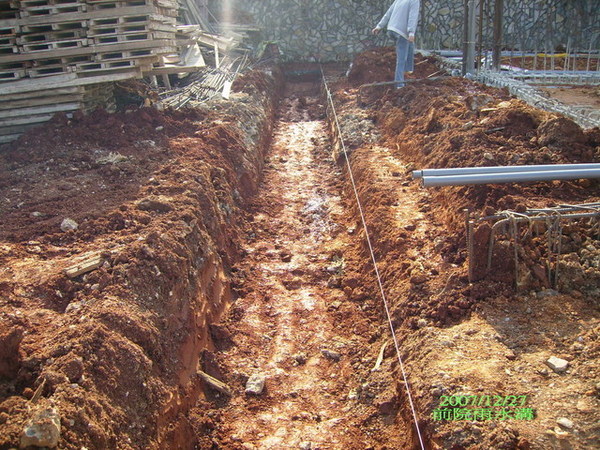

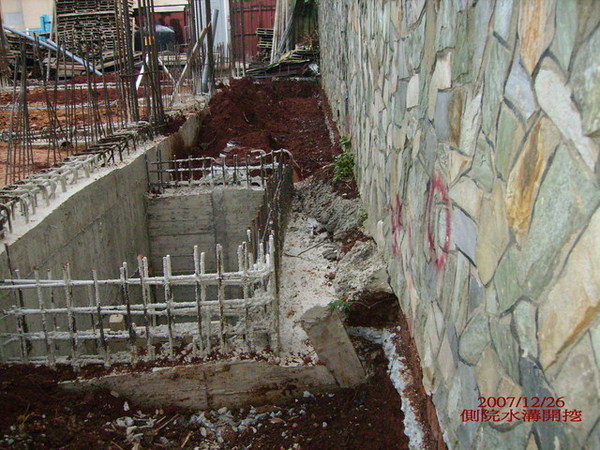

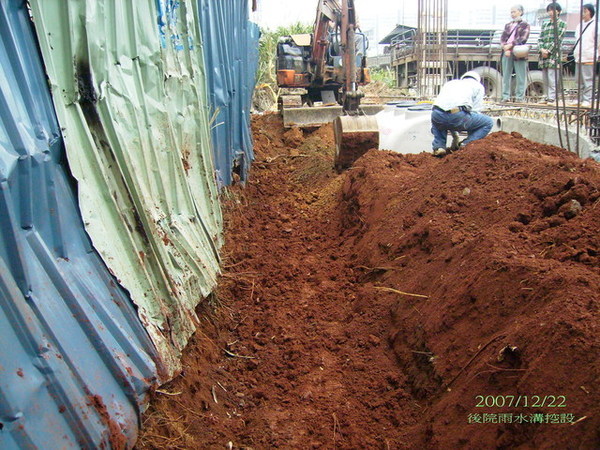

12/26 A1戶樹根挖出;雨水管預埋配管;A1戶FRP污水處理槽定位;前院、後院及A1戶側院雨水溝挖土

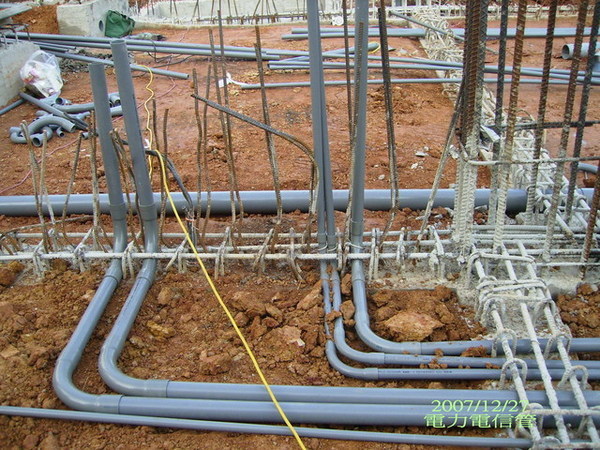

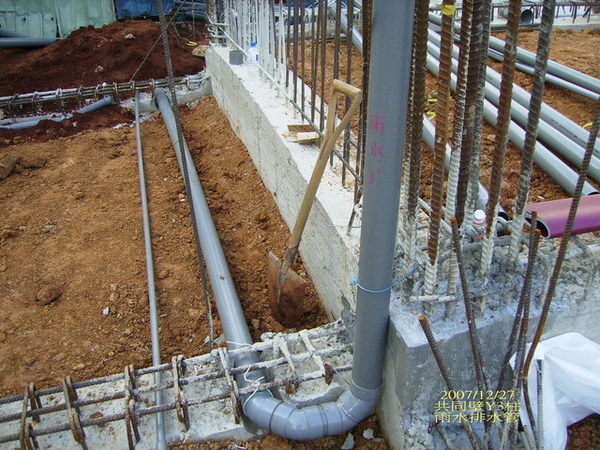

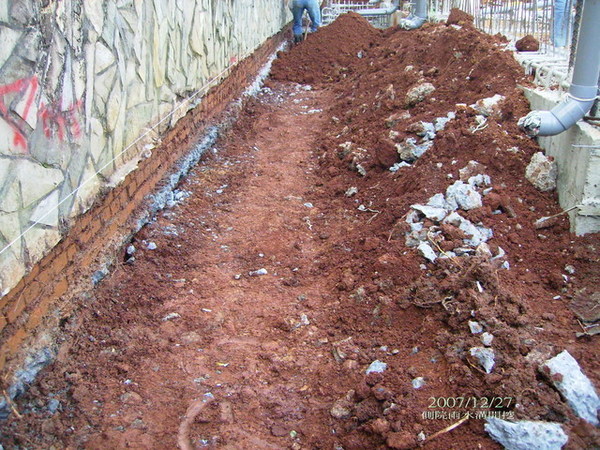

12/27 前院、後院及側院雨水溝挖土完成;電信、電力及污水自來水配管

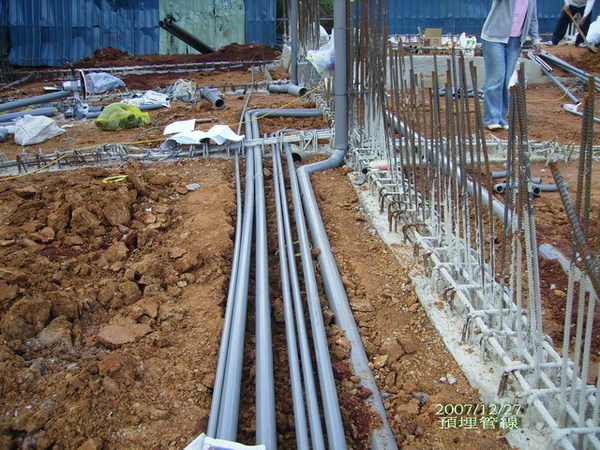

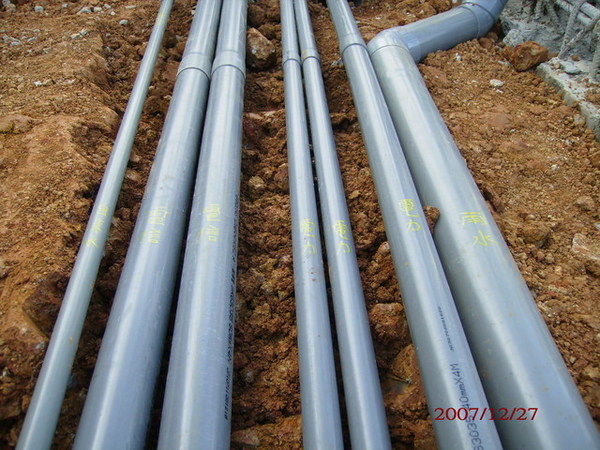

12/28 電信、電力及污水自來水配管
以下是實景照片

回填土夯實, 前兩天下雨對回填非常好
包商曾先生本尊

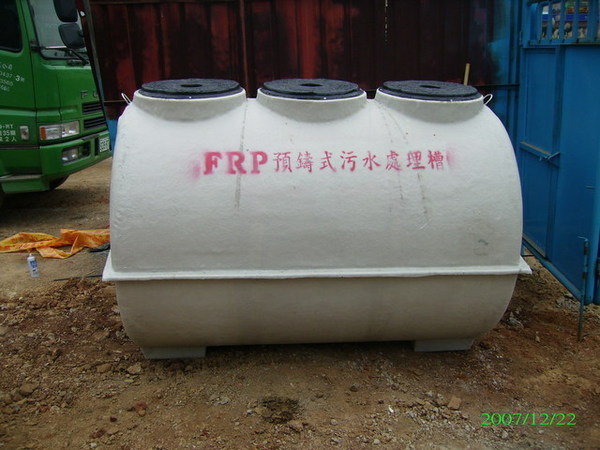

十人份FRP
FRP二個入口(一個廚房用, 一個是糞管用);一個排氣口

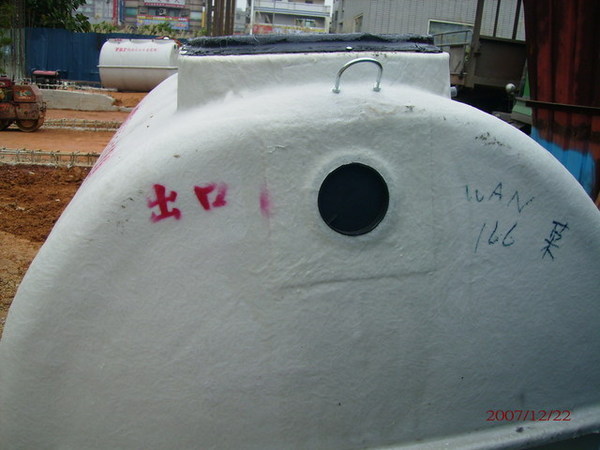

FRP一個出口
A1戶一樓地板綁筋前先放置之各項排水管,電力,電信及自來水進水管 (水管上有寫字)

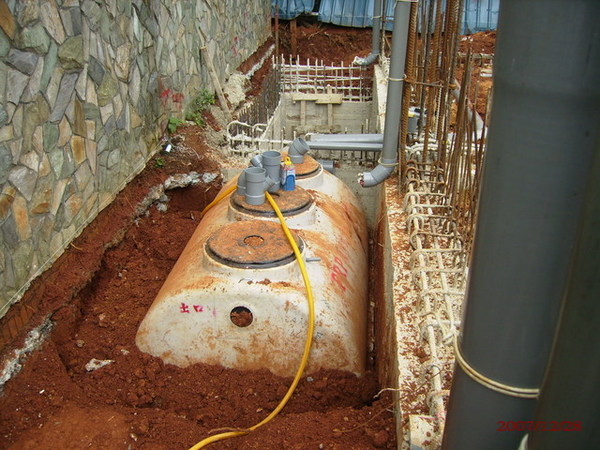

A1戶FRP定位, 後面是集水坑
12/23 雨天未施工
12/24 雨天未施工
12/25 因昨日下雨本日待土地較乾再施工
12/26 A1戶樹根挖出;雨水管預埋配管;A1戶FRP污水處理槽定位;前院、後院及A1戶側院雨水溝挖土
12/27 前院、後院及側院雨水溝挖土完成;電信、電力及污水自來水配管
12/28 電信、電力及污水自來水配管
以下是實景照片
回填土夯實, 前兩天下雨對回填非常好
包商曾先生本尊
十人份FRP
FRP二個入口(一個廚房用, 一個是糞管用);一個排氣口
FRP一個出口
A1戶一樓地板綁筋前先放置之各項排水管,電力,電信及自來水進水管 (水管上有寫字)
A1戶FRP定位, 後面是集水坑
